Como Encontrar o Gargalo no Seu Negócio (Diagnóstico)

Encontre o gargalo do seu negócio numa tarde com um diagnóstico de 4 passos, folha da Lei de Little e árvore de decisão. Sem software.

info Resumo em 30 Segundos

A Conclusão: Para encontrar o bottleneck no seu negócio, meça três números em cada etapa do seu processo central — trabalho em curso, throughput semanal e lead time (WIP a dividir por throughput). O bottleneck é a etapa com o maior lead time E uma fila que cresce semana após semana. O diagnóstico leva uma tarde e não exige software além de uma folha de cálculo.

Principais Insights:

  • O bottleneck quase nunca é a pessoa mais ocupada — é a etapa onde a fila à sua frente cresce durante 3 ou mais semanas consecutivas.
  • Use a Lei de Little (Lead Time = WIP a dividir por Throughput) para quantificar cada etapa; a etapa com o maior lead time e uma fila a crescer é a sua restrição.
  • O diagnóstico funciona com dados aproximados — uma caminhada de 30 minutos pelo seu processo mais 2 a 4 semanas de contagens semanais chegam para detetar o padrão.
  • Não contrate, não compre uma ferramenta e não realoque pessoal antes de medir; correções prematuras costumam deslocar o bottleneck para uma etapa pior e custam Euro2.000 a Euro10.000 em gastos desperdiçados.
  • Aplique os 4 princípios da Teoria das Restrições pela ordem — Identificar, Otimizar, Subordinar, Elevar — e conte repetir o diagnóstico a cada 30 dias, porque resolver um bottleneck faz surgir o seguinte.

Alguma coisa está presa. Para encontrar o bottleneck no seu negócio antes de contratar a mais, comprar a ferramenta errada ou culpar a pessoa errada, precisa de medir — não de adivinhar.

Um cliente pergunta por onde anda a entrega. O responsável admite três semanas de atraso. Os números de fim de mês saem estagnados apesar das horas extra. A pessoa mais ocupada rebenta. A receita estagna e os custos sobem.

Vai ter um método diagnóstico de uma tarde — baseado na Teoria das Restrições e na Lei de Little — para localizar a única etapa que estrangula o seu negócio, com um questionário pronto a copiar e uma árvore de decisão para percorrer sozinho. Faz parte do nosso guia completo de eficiência operacional para pequenas empresas e funciona por si só como a etapa de diagnóstico que deve correr antes de qualquer correção.

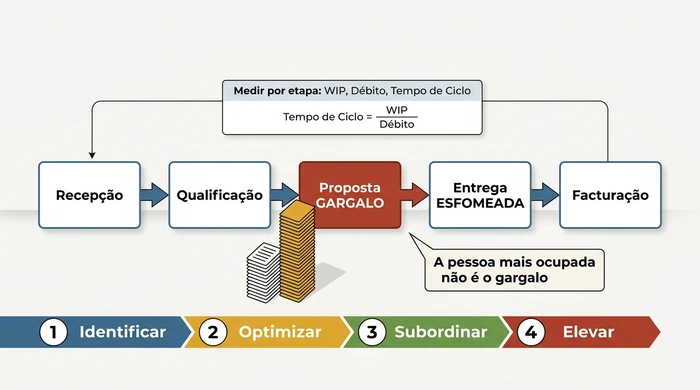

Infográfico que mostra um fluxo de processo empresarial de cinco etapas com a etapa de Proposta destacada como o gargalo com fila crescente, a etapa de Entrega a jusante esfomeada e uma sequência de correcção de quatro princípios rotulada Identificar, Optimizar, Subordinar, Elevar.

Resumo num relance: encontre a etapa com fila a crescer, meça três números por etapa e aplique os 4 princípios pela ordem certa.

O Que É Realmente um Bottleneck no Negócio (e o Que Não É)

O trabalho entra mais depressa do que sai. Essa é a definição.

Um bottleneck no negócio é a etapa de um processo onde a fila à frente cresce, a etapa a jusante fica sem trabalho e a produção total nunca ultrapassa a produção dessa única etapa — por muito que o resto da equipa se esforce.

É diferente de um bottleneck de hardware num PC (o CPU a limitar o GPU, ou vice-versa). Se veio à procura disso, este guia não serve. Tudo o que se segue é sobre processos de negócio: pipelines de vendas, execução, onboarding, suporte, aprovações.

Três sintomas costumam pôr um fundador na pista certa:

  • Prazos falhados que se concentram sempre na mesma fase do trabalho.
  • Uma equipa a jusante visivelmente parada ou “à espera da outra equipa” mais do que uma vez por semana.
  • Uma fase do CRM, uma coluna de Trello ou uma lista de tarefas onde os itens se acumulam mais depressa do que saem.

Quatro palavras aparecem em todo o artigo. Fila = os itens em espera à frente de uma etapa. Throughput = os itens que essa etapa conclui por semana. Trabalho em curso (WIP) = os itens atualmente na etapa ou em espera para ela. Lead time = o tempo típico que um item passa em espera. Vai voltar a vê-las quando chegarmos à Lei de Little.

Um ponto contraintuitivo antes de começar a caçar: o bottleneck não é a pessoa mais ocupada. Quase todos os fundadores adivinham mal na primeira tentativa. A secção seguinte explica porquê.

Porque a Maioria dos Donos Procura no Sítio Errado (5 Mitos Para Largar Primeiro)

A caça ao bottleneck falha antes de começar quando persegue o sinal errado. Largue estas cinco crenças antes de medir seja o que for.

Mito 1: “O bottleneck é quem parece mais sobrecarregado.” Verdade: a pessoa mais ocupada está normalmente a jusante do bottleneck, a absorver o excedente. A verdadeira restrição é a etapa onde a fila à sua frente está a crescer semana após semana. Quem estiver a escoar essa fila pode até parecer calmo — simplesmente tem um tecto rígido no ritmo a que consegue trabalhar.

Mito 2: “Está a acumular-se trabalho na Etapa X, então contrate outra pessoa para a Etapa X.” Verdade: contratar antes de medir é como fundadores queimam Euro5.000 a Euro15.000 num papel que não resolve o problema. Nove em cada dez vezes, a etapa “presa” é, ela própria, a vítima a jusante, e o novo membro da equipa fica subutilizado ao fim de seis semanas. Meça primeiro. Otimize o que já lá existe. Depois, se for caso disso, contrate.

Mito 3: “Compre uma ferramenta de workflow e isto resolve-se sozinho.” Verdade: o software é uma alavanca, não um diagnóstico. Uma ferramenta aplicada a uma etapa que não é o bottleneck acelera o trabalho para dentro do bottleneck, piorando a fila. As ferramentas amplificam o processo sobre o qual estão montadas, incluindo um processo avariado.

Mito 4: “Puxar mais — a equipa só precisa de fazer mais horas.” Verdade: horas extra prolongadas na restrição são uma máscara de capacidade, não uma correção. Escondem o problema até a pessoa rebentar, momento em que a fila duplica de um dia para o outro.

Mito 5: “Corrigir todas as etapas lentas ao mesmo tempo.” Verdade: a Teoria das Restrições é clara — subordine todas as outras etapas à única restrição que encontrou. Tentar resolver várias ao mesmo tempo costuma não resolver nenhuma e baralha a sua capacidade de perceber o que funcionou.

Confie num único sinal, acima de qualquer intuição e de qualquer queixa: a etapa com a fila a crescer, semana após semana. É só isso. Tudo o resto é ruído enquanto não tiver esses dados.

O Diagnóstico em 4 Passos: Como Encontrar o Seu Bottleneck Numa Tarde

Quatro passos. Uma tarde. Uma folha de cálculo. Sem ferramentas.

Passo 1 — Mapeie o seu processo central de ponta a ponta

Escolha um processo. Aquele que produz receita mais diretamente. Na maioria das pequenas empresas é o pipeline de vendas, o processo de execução ou a sequência de onboarding de clientes. Não tente mapear os três ao mesmo tempo — acaba sem nenhum.

Liste cada transição como uma etapa. Uma etapa é qualquer ponto em que o trabalho passa de uma pessoa (ou sistema) para outra, ou em que fica em espera antes de ser apanhado. Sete a doze etapas é o típico para um negócio de 5 a 30 pessoas. Menos de cinco e provavelmente está a agrupar fases; mais de quinze e está a medir tarefas, não etapas.

Pode fazê-lo em post-its, num quadro branco ou numa única coluna de folha de cálculo. Deve levar 20 a 30 minutos. Se não conseguir concluir o seu mapa de processo em menos de uma hora, isso já é um achado — o seu processo não está documentado o suficiente para funcionar, quanto mais para melhorar.

Passo 2 — Conte o WIP em cada etapa neste momento

WIP = itens atualmente em espera na etapa ou à frente dela, ainda por concluir.

Percorra o seu CRM, o seu Trello, o seu Asana, a sua folha de cálculo, a prateleira dos dossiers — o que quer que contenha o trabalho — e escreva a contagem ao lado de cada etapa. Leads em “qualificação”. Propostas em “aprovação pendente”. Encomendas em “empacotamento”. Tickets de suporte em “triagem”. Escolha um momento de terça-feira de manhã e use o mesmo momento todas as semanas seguintes.

Leva outros 20 a 30 minutos da primeira vez. Mais depressa sempre que repetir.

Passo 3 — Meça o throughput das últimas 2 a 4 semanas

Throughput = itens concluídos nessa etapa por semana.

Extraia o histórico de onde quer que o sistema registe conclusões: logs de mudança de fase do CRM, contagem de faturas, registos de envio, tickets fechados. Quatro semanas de dados valem mais do que uma. Duas semanas é o mínimo para um sinal em que pode confiar. Se os seus sistemas não lhe dizem conclusões por etapa por semana, comece a contar hoje — duas semanas de contagens aproximadas a apontar para a frente valem mais do que quatro semanas de contagens perfeitas que nunca vai reunir.

Passo 4 — Calcule o lead time com a Lei de Little e sinalize filas a crescer

É aqui que a medição vira diagnóstico. A Lei de Little diz:

calculate Lei de Little
Lead Time = Trabalho em Curso / Throughput

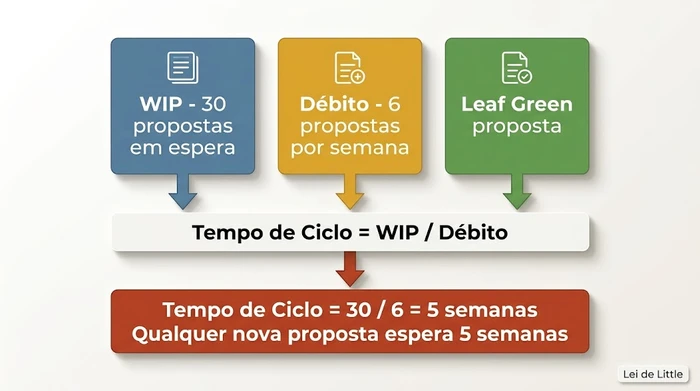

Cálculo trabalhado da Lei de Little que mostra 30 propostas em curso divididas por um débito de 6 por semana, resultando num tempo de ciclo de 5 semanas para uma etapa de redacção de propostas.

Exemplo prático: 30 propostas em curso a dividir por 6 por semana dão um lead time de 5 semanas.

Calcule-o para cada etapa. Ordene as etapas por lead time, do maior para o menor. Depois sobreponha a tendência do WIP: em quais etapas a contagem de WIP subiu de semana para semana ao longo da sua janela de medição?

A etapa com o maior lead time E uma fila a crescer é o seu bottleneck. Não o maior lead time sozinho. Não a fila a crescer sozinha. Ambos.

Exemplo prático — uma agência de marketing com 7 fases de pipeline. A Redação de Propostas tem um WIP de 12 e throughput de 2 por semana, o que dá um lead time de 6 semanas. No último mês, o WIP subiu de 7 para 9, 11 e 12. É essa a restrição. O gestor de conta que “sente” que está sobrecarregado está duas etapas a jusante e, na verdade, fica sem trabalho aprovado pelo menos duas vezes por semana. Sem a medição, o fundador da agência teria contratado outro gestor de conta — e comprado mais seis semanas do mesmo problema.

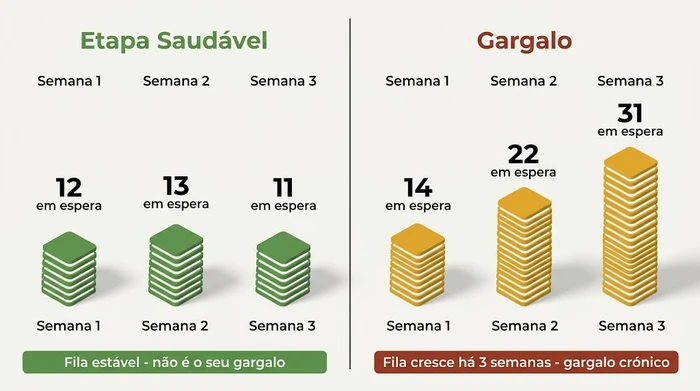

Comparação lado a lado que mostra uma etapa de processo saudável com contagens semanais de fila estáveis de 12, 13 e 11 versus uma etapa gargalo com contagens de fila a subir de 14 para 22 para 31 ao longo de três semanas.

Uma fila saudável mantém-se aproximadamente nivelada de semana para semana. Uma fila de bottleneck cresce durante três semanas ou mais.

O Questionário para Identificar Bottlenecks

Cole o questionário numa folha de cálculo, preencha uma linha por etapa e a linha do bottleneck fica visualmente óbvia em minutos. A versão interativa sinaliza-o automaticamente.

Use o questionário interativo abaixo para introduzir os seus próprios números — o lead time é calculado à medida que escreve e o bottleneck aparece identificado. Se os scripts estiverem desativados, a tabela estática mais abaixo serve como alternativa imprimível.

Introduza os números para cada etapa do seu processo:

WIP = itens atualmente em espera na etapa. Throughput = itens concluídos na última semana. Tendência da fila = como o WIP evoluiu nas últimas 3 semanas.

Nome da etapa WIP (itens em espera) Throughput (itens/semana) Tendência da fila Lead time (semanas)
Introduza WIP, throughput e tendência da fila em pelo menos duas etapas para identificar o seu bottleneck.

Questionário estático de recurso (para impressão ou leitores sem JS)

Nome da etapa WIP (itens em espera no início da semana) Throughput (itens concluídos na última semana) Lead Time (WIP / Throughput, em semanas) Tendência da fila nas últimas 3 semanas (A crescer / Estável / A diminuir) Alerta de bottleneck
Etapa 1 (ex. Qualificação de leads)____________S / N
Etapa 2 (ex. Aprovação de proposta)____________S / N
Etapa 3 (ex. Execução / entrega)____________S / N
Etapa 4 (ex. Onboarding de cliente)____________S / N
Etapa 5 (ex. Faturação / cobrança)____________S / N

Como ler: a etapa com o maior lead time E uma fila a crescer é o seu bottleneck. Se duas etapas empatarem no lead time, escolha primeiro a que alimenta o processo mais a jusante.

Exemplo prático — agência de marketing, 12 pessoas:

EtapaWIPThroughput/semanaLead TimeTendência da filaBottleneck?
Receção de briefing680,75 semanasEstávelNão
Produção criativa1472,00 semanasEstávelNão
Aprovação do cliente2245,50 semanasA crescerSIM
Lançamento / entrega240,50 semanasA diminuir (esfomeada)Não — a jusante do bottleneck

O bottleneck é a Aprovação do cliente, não a Produção criativa, mesmo que a criativa “pareça” a mais ocupada. O Lançamento está esfomeado porque as aprovações não saem. Padrão clássico de confirmação.

Este É Mesmo o Meu Bottleneck? Uma Árvore de Decisão de Confirmação

Antes de agir, confirme. Quatro perguntas, ramificações Sim ou Não — a maioria dos falsos positivos cai na Q1 ou na Q3.

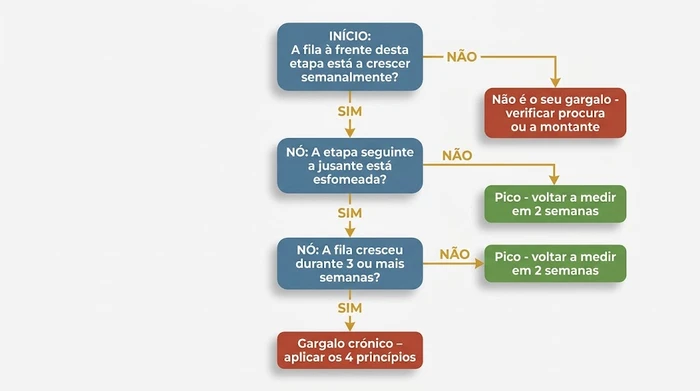

Flowchart em árvore de decisão que pergunta se a fila está a crescer semanalmente, se a etapa a jusante está esfomeada e se a fila cresceu durante três ou mais semanas, conduzindo aos resultados de não-gargalo, pico temporário ou gargalo crónico.

As três perguntas que separam um verdadeiro bottleneck de um pico ou de um artefacto de medição.

Questão Se SIM Se NÃO Raciocínio
Q1. A fila à frente desta etapa está a crescer semana após semana? Avance para Q2. Não é o seu bottleneck. Olhe a montante (algo está a travar a entrada) ou verifique se a restrição está na procura, não no processo. Um bottleneck define-se por uma fila que cresce mais depressa do que drena. Uma fila estável — mesmo que grande — é regime permanente, não um bottleneck.
Q2. A etapa imediatamente a jusante está esfomeada (à espera de trabalho, pessoas paradas)? Confirmação forte. Avance para Q3. Sinal fraco. Ou tem múltiplos bottlenecks, ou a etapa a jusante tem buffers independentes. Reavalie a medição da fila durante 3 semanas. Um bottleneck real esfomeia as etapas a jusante porque não consegue entregar trabalho suficientemente rápido. Se a etapa a jusante também está ocupada, pode estar a medir no sítio errado.
Q3. A fila cresce há 3 ou mais semanas consecutivas? Bottleneck crónico. Aplique os 4 princípios da gestão de bottlenecks, começando por otimizar a capacidade existente antes de adicionar mais. Provavelmente um pico (carga sazonal, projeto pontual, ausência de pessoal). Volte a medir durante mais 2 semanas antes de intervir. A TOC distingue restrições de acumulações transitórias. Tratar um pico como se fosse uma restrição desperdiça investimento e desloca o bottleneck real para um sítio inesperado.
Q4a. O bottleneck é uma pessoa? Audite o que mais essa pessoa faz. Retire-lhe trabalho que não seja o bottleneck antes de contratar. Frequentemente uma pessoa detém a restrição porque mais ninguém foi treinado para o fazer. Avance para Q4b. Bottlenecks em pessoas respondem normalmente a reatribuição de tarefas e formação cruzada antes de precisarem de novos efetivos. Contratar primeiro muitas vezes desloca o bottleneck para o onboarding.
Q4b. O bottleneck é uma ferramenta ou sistema (software, máquina, limite de licença)? Meça a utilização. Se estiver abaixo de 85%, o problema é de agendamento, não de capacidade. Se estiver acima de 85%, eleve (atualize, adicione instância, redesenhe o fluxo). Avance para Q4c. As ferramentas são frequentemente culpadas quando o verdadeiro problema é o agendamento. Meça antes de comprar.
Q4c. O bottleneck é uma etapa de decisão ou aprovação? Reduza o âmbito da aprovação (quem precisa mesmo de assinar), defina SLAs de decisão ou agrupe aprovações em janelas fixas. Este é o bottleneck mais barato de resolver e o mais frequentemente ignorado. Reveja o seu mapa de processo. Pode ter agrupado duas etapas distintas numa só. Redesenhe e volte a medir. Bottlenecks de aprovação (revisão do fundador, assinatura jurídica, aprovação do cliente) causam mais atraso nas pequenas empresas do que qualquer outra categoria e quase nunca exigem novas contratações ou ferramentas.

Depois de o Encontrar: os 4 Princípios da Gestão de Bottlenecks

Identificar é metade do trabalho. A correção segue uma ordem fixa — saltar passos é como a maioria dos fundadores desperdiça dinheiro. Estes são os 4 princípios da gestão de bottlenecks da Teoria das Restrições, em português claro.

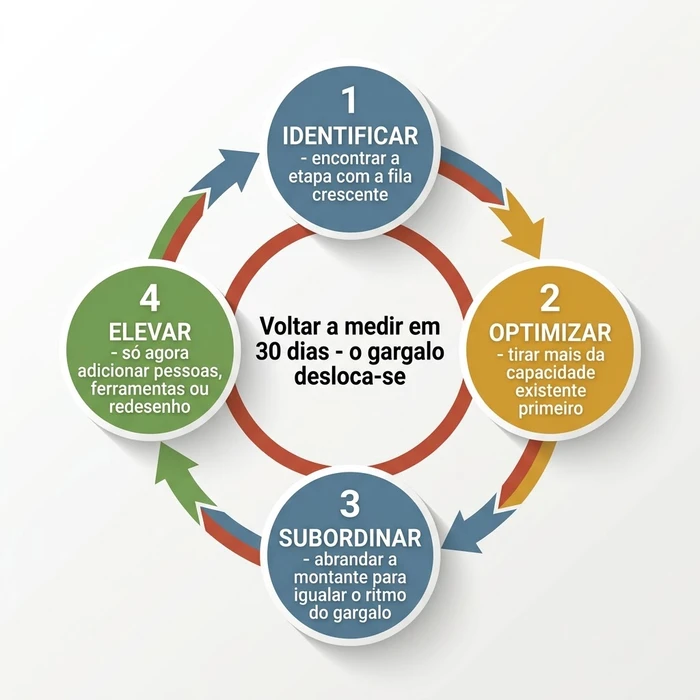

Diagrama de ciclo circular de quatro etapas dos princípios de gestão de gargalos da Teoria das Restrições: Identificar, Optimizar, Subordinar, Elevar, com uma nota central para voltar a medir em 30 dias porque corrigir um gargalo desloca-o para outro sítio.

O ciclo de correção da Teoria das Restrições. Corra-o a cada 30 dias porque o bottleneck muda de sítio.

Princípio 1 — Identifique a restrição. Acabou de o fazer. A etapa com o maior lead time e a fila a crescer. Uma etapa, não três.

Princípio 2 — Otimize o que já tem aí antes de adicionar seja o que for. Retire interrupções da etapa-bottleneck. Agrupe trabalho semelhante. Desmonte qualquer tarefa que não esteja a produzir diretamente throughput do bottleneck. Tire reuniões não-bottleneck da agenda da pessoa-bottleneck. A maioria dos negócios recupera 20% a 40% da capacidade do bottleneck por aqui, de graça, antes de gastar um cêntimo.

Princípio 3 — Subordine todas as outras etapas ao ritmo do bottleneck. É este o princípio a que os fundadores mais resistem, porque parece estar a andar de propósito mais devagar. Impeça as etapas a montante de empurrar mais trabalho para o bottleneck do que ele consegue escoar. Uma fila de 50 itens não desobstrui mais depressa do que uma fila de 15 — só esconde o problema e stressa toda a gente. Deixe as pessoas a montante fazerem outro trabalho até o bottleneck poder aceitar mais.

check_circle Porque a Subordinação Funciona
Uma equipa de empacotamento numa empresa de logística de 15 pessoas deixou de aceitar picks mais depressa do que conseguia empacotar. O picking foi redirecionado para reposição e puxadas em lote de 2 em 2 horas em vez de contínuo. O lead time em todo o processo caiu 40% em três semanas — com o mesmo pessoal e as mesmas ferramentas. A única mudança foi o sequenciamento.

Princípio 4 — Eleve a capacidade por último. Agora — e só agora — se justifica gastar. Contrate, compre a ferramenta, redesenhe a etapa. A esta altura já sabe exatamente que capacidade precisa e já espremeu todas as percentagens gratuitas do que tinha.

A ordem importa. Os donos que saltam para o Princípio 4 e pulam o 2 e o 3 quase sempre contratam a mais e produzem a menos, porque nunca descobriram quanta capacidade já estava parada.

Três Exemplos Reais (Bottlenecks Diferentes, Mesmo Método)

Exemplo A — Bottleneck de vendas numa agência B2B de 8 pessoas

Sintomas: o pipeline de vendas “parecia preso”, o fundador culpava os gestores de conta pelo follow-up lento. O diagnóstico mostrou que a Redação de Propostas tinha WIP de 14 e throughput de 2,3 por semana — lead time de 6 semanas — com uma fila a crescer há cinco semanas seguidas. Os gestores de conta estavam, na verdade, parados duas meias-manhãs por semana à espera de propostas para enviar.

Correção aplicada: Princípio 2 primeiro. O fundador construiu uma biblioteca de modelos, protegeu um bloco semanal de 2 horas de escrita na agenda do redator de propostas e retirou tarefas de introdução de dados dessa pessoa. O throughput de propostas duplicou para 4,5 por semana num mês. Três semanas de lead time do pipeline desapareceram antes de qualquer conversa sobre contratação começar.

Exemplo B — Bottleneck de execução numa empresa de logística de 15 pessoas

Sintomas: a equipa de empacotamento a trabalhar até às 19h, a equipa de picking a sair às 16h, queixas de clientes a subir. O diagnóstico mostrou que o Empacotamento tinha WIP de 86 unidades e throughput de 120 por dia, mas o WIP subia 10 unidades por dia. O picking estava esfomeado — os itens eram apanhados mais depressa do que empacotados, acumulando-se na estação de empacotamento.

Correção aplicada: Princípio 3. O picking passou de contínuo para puxadas em lote de 2 em 2 horas, ajustadas ao ritmo do empacotamento. Os pickers usaram o tempo recuperado em reposição do armazém. O lead time total das encomendas caiu 40% em três semanas. Zero alterações de pessoal. Zero ferramentas novas. Apenas subordinação.

Exemplo C — Bottleneck de aprovação numa equipa de marketing de 12 pessoas

Sintomas: campanhas a sair atrasadas, criativos frustrados, fundador a sentir-se “esticado”. O diagnóstico mostrou que todas as campanhas esperavam na Revisão do Fundador — WIP de 9 campanhas, throughput de 2 por semana, lead time de 4,5 semanas, fila a crescer. O fundador era a restrição.

Correção aplicada: autoridade de aprovação delegada para tudo abaixo de Euro5.000 ao diretor de marketing. SLA de 48 horas para tudo acima disso. O WIP da revisão do fundador caiu para 2 numa quinzena. O lead time do processo de campanhas passou de 7 semanas para 3,5. Zero contratações, zero software, menos de uma hora de trabalho de delegação.

Três negócios, três tipos diferentes de restrição — uma etapa, um problema de sequenciamento e uma pessoa — diagnosticados pelo mesmo método e corrigidos sem qualquer gasto na fase de “elevar”.

Não Faça Isto: a Caixa de Aviso Anti-Conselhos

warning Não Comece por Perguntar Quem Anda Mais Ocupado

O erro comum: quando uma pequena empresa sente que está bloqueada, o primeiro instinto é olhar para quem trabalha mais, fica até mais tarde ou se queixa mais alto — e assumir que essa pessoa ou equipa é o bottleneck. Os fundadores amontoam depois apoio, ferramentas ou novas contratações sobre essa pessoa, esperando que o atraso desapareça.

Porque é perigoso: a pessoa mais ocupada está quase sempre a jusante do verdadeiro bottleneck — é quem absorve o excedente de onde o trabalho está, de facto, a ficar preso. Ajudá-la a processar mais depressa não altera a restrição; apenas permite que a etapa a jusante desobstrua ligeiramente mais rápido enquanto a fila a montante continua a crescer. Pior ainda: gasta orçamento, boa vontade e vagas de contratação na etapa errada.

A alternativa do especialista: percorra o processo de ponta a ponta e meça a fila à frente de cada etapa durante três semanas. O bottleneck é a etapa onde a fila cresce semana após semana, não a etapa onde as pessoas se sentem mais ocupadas. Use o Questionário para Identificar Bottlenecks acima. Lead Time (Lei de Little: WIP a dividir por Throughput) mais uma tendência de fila a crescer é o seu sinal diagnóstico — não o volume de queixas.

Sinais de alerta a vigiar:

  • Está prestes a contratar, comprar uma ferramenta ou reorganizar com base em quem parece sobrecarregado, sem dados de fila.
  • A equipa “ocupada” está a jusante de uma etapa de aprovação, de uma assinatura do fundador ou de uma transição que não mediu.
  • Equipas a jusante estão parcialmente paradas ou à espera — assinatura clássica de esfomeamento por um bottleneck a montante.
  • A fila à frente da etapa “ocupada” está, na verdade, estável ou a diminuir; a fila real a crescer está duas etapas atrás.
  • Alguém na equipa já disse “estamos à espera de X” mais do que uma vez este mês, e X não é a equipa que ia ajudar.

Variações e Exceções: Quando o Método Precisa de Ajuste

error Casos-Limite Que Alteram o Diagnóstico

Se o seu negócio é sazonal: compare a tendência do WIP com as semanas equivalentes do ano passado, não com as quatro semanas anteriores, antes de concluir que tem um bottleneck crónico. Uma fila que cresce sempre entre outubro e dezembro é um sinal de planeamento de capacidade, não uma restrição.

Se a restrição é uma única pessoa — muitas vezes o fundador: o método continua a funcionar, mas os padrões de correção mudam. Delegação, limiares de decisão (por exemplo, “tudo abaixo de Euro5.000 não precisa da minha aprovação”) e redesenho de agenda vêm antes de contratar. O Exemplo C acima é o caso canónico.

Se não entra trabalho nenhum: tem uma restrição de procura, não um bottleneck de processo. O diagnóstico vai mostrar filas vazias em toda a linha e nenhuma tendência de crescimento. Redirecione o esforço para marketing e vendas — não há bottleneck interno a corrigir.

Se encontra dois ou três bottlenecks em simultâneo: ordene por lead time, corrija primeiro o maior, volte a medir ao fim de duas semanas. Princípio 3 — subordine, não divida a sua atenção. Tentar corrigir duas restrições ao mesmo tempo tipicamente não corrige nenhuma e torna impossível perceber qual intervenção funcionou.

Se os dados de fila estão confusos ou em falta: comece a contar hoje. Duas semanas de contagens aproximadas a apontar para a frente valem mais do que quatro semanas de contagens retrospetivas perfeitas que nunca vai reunir. A Lei de Little tolera inputs aproximados; não tolera a ausência de inputs.

Perguntas Frequentes

P: Como sei se é um bottleneck ou apenas uma semana atarefada? Meça a fila durante três semanas consecutivas. Uma semana atarefada mostra uma fila que sobe e depois volta a acalmar. Um bottleneck mostra uma fila que cresce todas as semanas, ou pelo menos três semanas seguidas, sem voltar ao tamanho inicial. Se ainda não conseguir perceber, espere mais duas semanas e volte a medir — não intervenha sobre um único ponto de dados.

P: Qual é a diferença entre um bottleneck e um backlog? Um backlog é uma pilha acumulada de trabalho. Um bottleneck é a etapa que fez essa pilha acumular-se. Pode ter um backlog sem bottleneck (por exemplo, depois de uma paragem de férias) e ele desobstrói sozinho. Um bottleneck não desobstrói sozinho — o backlog continua a crescer até a etapa ser corrigida.

P: Uma pessoa pode ser um bottleneck? Sim. O fundador é o bottleneck em cerca de um em cada três pequenos negócios diagnosticados, normalmente numa etapa de aprovação ou revisão. O método continua a funcionar — a fila à frente dessa pessoa cresce, a jusante para, a Lei de Little continua válida. A correção é quase sempre delegação, limiares de decisão ou proteção de agenda, não contratar outra pessoa sénior.

P: Com que frequência devo repetir este diagnóstico? A cada 30 dias, indefinidamente. Corrigir um bottleneck desloca quase sempre a restrição para a etapa seguinte mais lenta do processo. Isso é sucesso, não falha — o negócio está a voltar a mexer. Correr o diagnóstico mensalmente mantém-no apontado à restrição atual, em vez de àquela que corrigiu há seis semanas.

P: De que ferramentas preciso? Uma folha de cálculo. Nada mais é necessário. Se o seu CRM ou ferramenta de projeto conseguir exportar contagens de WIP e de conclusões por fase por semana, isso poupa-lhe 20 minutos de contagem manual — mas não é essencial. A maioria dos nossos exemplos práticos foi diagnosticada com Google Sheets e meia hora de caminhada pelo escritório.

P: Em que é diferente de um bottleneck de PC ou hardware? Domínio totalmente diferente. Um bottleneck de hardware descreve um componente de computador (normalmente o CPU ou GPU) a limitar o throughput de outro. Um bottleneck no negócio descreve uma etapa de um processo empresarial a limitar o throughput do processo inteiro. As palavras são as mesmas; os enquadramentos não têm relação. Este guia é sobre a versão empresarial.

Conclusão: Encontre-o, Corrija-o, Encontre o Próximo

Um único sinal decide o seu bottleneck: a etapa com o maior lead time e uma fila que cresce semana após semana. Não é a pessoa mais ocupada. Não é a queixa mais alta. Não é o seu instinto. São os dados.

Quando o tiver encontrado, a ordem da correção é fixa: Identificar, Otimizar, Subordinar, Elevar. Por essa ordem. Os donos que saltam Otimizar e Subordinar e vão direto a Elevar contratam rotineiramente uma pessoa a mais e continuam sem desobstruir a fila.

Conte com um novo bottleneck em 30 dias. Não é o método a falhar — é o método a funcionar. Corrigir uma restrição empurra a pressão para a etapa seguinte mais lenta, que é o que quer, desde que esteja pronto para voltar a medir e encontrá-la outra vez.

Copie o questionário, reserve uma tarde esta semana e localize o seu. Depois volte ao nosso guia completo de eficiência operacional para pequenas empresas para o manual mais amplo sobre as correções que vêm depois da identificação.
